合成车间:旧设备拆除完成,新水冷器蓄势待发
发布时间:2025-04-10     作者:赵悦       来源:合成车间      分享到:

4月10日,合成车间利用系统检修窗口期,顺利完成关键设备水冷器E1901-1的更换工作,为后续生产装置的平稳高效运行奠定了坚实基础。此次检修任务时间紧、任务重,车间通过科学统筹、多部门协作,高标准完成了设备更换与调试,展现了团队过硬的技术实力与执行力。


周密部署,确保检修高效推进。据悉,此次更换的水冷器是合成工段核心换热设备,长期运行后存在列管腐蚀、换热效率下降,导致冷冻系统冷量不足的问题,严重时更有可能发生内部破损,污染循环水。对此,合成车间提前制定《水冷器更换专项方案》,组织工艺、设备、安全等专业人员开展风险评估,明确拆卸、吊装、焊接等关键环节的技术规范与安全措施。同时,车间提前完成新设备到货验收,确保备件质量可靠,完成检修物资储备和施工机具调试。

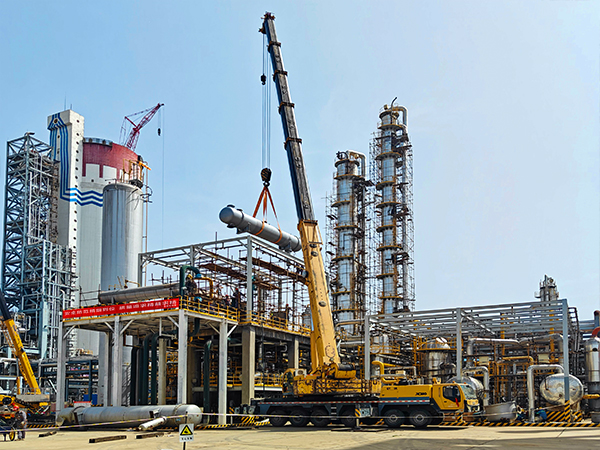

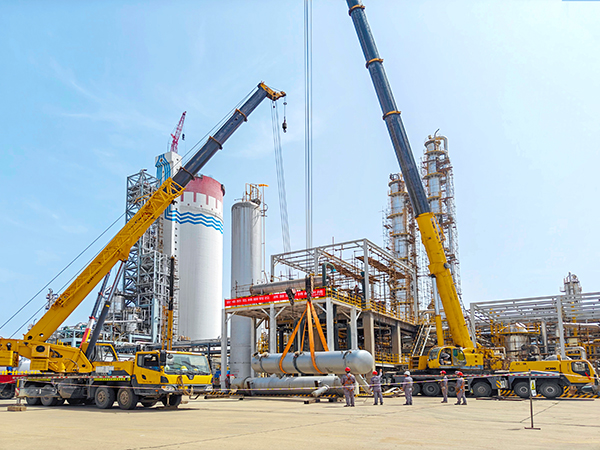

精密施工,攻克拆装难关。检修期间正值春日,却有持续多日30度的高温天气,给现场作业带来严峻考验。作业团队采用“白+黑”两班倒模式连续作战。检修伊始,工艺人员率先完成系统泄压、置换、隔离等前期工作,为设备检修创造安全条件,历时48小时完成系统内介质彻底置换,检测指标全部优于国家标准;拆除过程中,检修人员克服高处风险和脚手架空间狭小的困难,精准拆除重达24吨的旧设备。在拆除过程中,他们使用专业工具,小心谨慎操作,避免对周边设备和设施造成损坏。遇到螺栓锈蚀等难题,工作人员采用渗透剂浸泡、加热等方法,耐心处理,确保拆卸工作顺利进行;换新时吊装人员按要求在时限内完成新设备毫米级精准就位;整个更新过程现场管理人员全程监督,及时协调解决问题,保障施工进度与质量。


“拆除作业的顺利完成验证了我们前期准备的充分性。”车间主任王东亮表示,“接下来将严格把控安装质量,确保这台关键设备在新运行周期发挥最大效能,投用后可使系统能耗降低以上。”

截至14:00,新水冷器E1901-1已成功“上架”。据悉,新水冷器安装工作将于明天全面展开,合成车间已组织安装团队进行后续的技术交底和安全确认,力求又好又快完成相关检修任务,为后续生产任务提供有力支撑。
