2026年检修专题
您当前所在位置是:专题报道 > 2026年检修专题
气化车间:变换工段气密试验顺利完成
发布时间:2026-06-16     作者:曹雪娟       来源:气化车间      分享到:

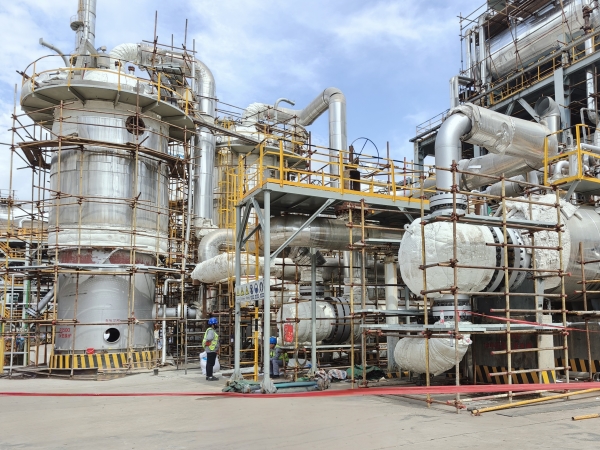

6月15日22时,随着最后一级压力查漏工作收尾,气化车间15变换工段气密试验顺利完成,标志着该工段正式从中修阶段转入开车前工况恢复的关键环节。


在15变换工段检修设备回装完成后,容器、设备的封头、法兰及焊缝经拆装后的密封质量能否满足额定运行压力要求,是开车前必须验证的核心前置条件。而气密试验正是通过模拟实际运行压力、逐级排查消除泄漏点的必要工序,直接关系到后续装置运行的稳定性与安全性。为保障气密试验高效有序推进,车间技术员王万全把前期签票等筹备工作做细做实。

试验启动前,操作人员对照气密确认表对工段内所有阀门、导淋逐一核查确认,确认所有点位状态正常后,正式启动试验流程。中控操作人员随即联系调度送入符合要求的氮气,严格按照每分钟0.05兆帕的标准速率平稳升压;当压力七个预设等级依次提升时,中控操作人员同步用提前备好的肥皂水,对重点设备的封头、法兰、焊缝、阀门等关键密封点位逐一排查。

在逐级查漏过程中,一旦发现法兰存在泄漏迹象,车间立即协调设备人员开展带压紧固处理;待漏点处置完成后推进下一压力等级的检查工作。经过多轮细致查漏、消漏、紧固闭环作业,最终确认在最高试验压力5.0兆帕下无新增泄漏点,中控随即按规范完成泄压操作,本次气密试验圆满收官。
