计控电仪部:一期变压器安全性能提升项目圆满完成
发布时间:2026-06-15     作者:付荷英       来源:计控电仪部      分享到:

6月14日17时,随着最后一台新变压器成功送电、各项运行参数稳定达标,一期变压器安全性能提升项目圆满落下帷幕。

作为连接主电网与生产设备的“中枢”设备,6千伏变压器的运行好坏,直接关系到上下游供电的稳定性,也影响着电能的利用效率。这批设备投用时间较早,随着运行年限增长,设备性能有所下降、能耗偏高,不仅增加了用电成本,也给生产连续供电带来一定压力。为适应企业高质量发展需要,计控电仪部决定利用一期中修窗口,实施变压器安全性能提升项目。


计控电仪部安排运行班长任建武专人负责改造组织与协调。面对时间紧、任务重、作业环境复杂等挑战,检修小组严格执行停电、验电、接地、隔离等安全措施,重点防范了停电范围错误、吊装倾覆、保护接线错误等六大风险点,实现“零事故、零返工、零延误”。在节能提效方面,新更换的变压器能效等级提升至国家一级能效标准。据测算,空载损耗较原产品下降约35%,仅此一项每年可节电约22万千瓦时,减少二氧化碳排放约180吨,同时大幅降低因铁芯过热引发的热故障和火灾隐患。安全与节能双重收益立竿见影。

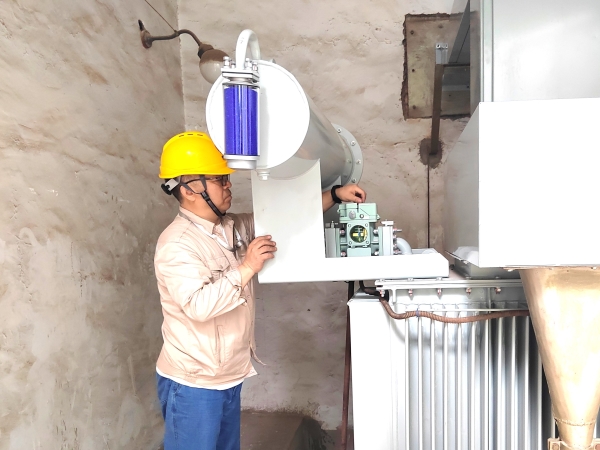

“现在新设备安全可靠,能耗指标也迈进了‘绿色门槛’,我们心里踏实多了。”任建武在现场说。

此次改造顺利完成,有效提升了公司电网设备的本质安全水平,也为核心生产装置的连续可靠运行提供了坚强保障。
