三期检修 | 装置计划检修高效推进
发布时间:2025-07-14     作者:曹建新
      来源:机械修造部      分享到:
7月2日,集团公司三期装置检修全面启动。目前,循环水系统、蒸汽管网、气化炉升温等关键节点已顺利完成,检修项目共1000余项,完工率达到94.61%,222条压力管道、62台压力容器检验正在高效推进,完成率达到99.55%。

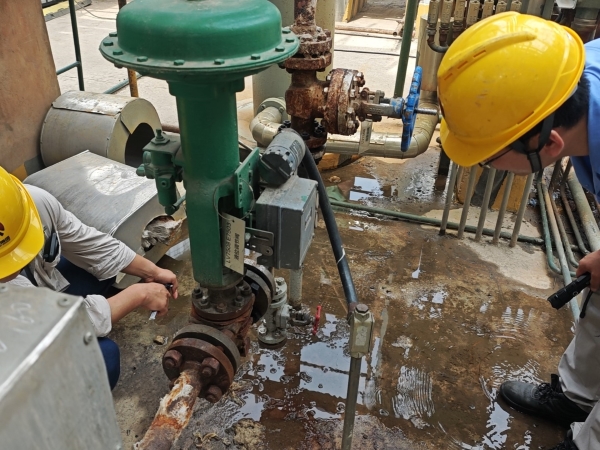

严抓安全,筑牢检修防线。检修指挥部实行“日检查、日通报、日整改”机制,每日组织安全联合巡检,重点排查高空作业、受限空间、动火作业等高风险环节,累计发现并整改隐患30余项,提出管理提升建议10余条。针对承包商管理,每晚召开安全质量专题会,通报当日问题并制定整改措施,确保责任到人、闭环管理。此外,严格落实特殊作业视频监控,配发便携式气体检测仪,实现全过程安全受控,截至目前保持“零事故”记录。
精益质量,强化过程管控。检修团队严格执行“三级验收”制度,对关键设备回装、密封面处理等环节实行“一检一签”。在复位阶段,开展“质量回头望”专项行动,建立质量问题清单50余项,明确整改时限与责任人,确保闭环销号。针对机组检修、合成塔催化剂装填等关键工序,技术骨干全程旁站监督,关键数据实时记录,确保各项指标优于行业标准。
紧盯进度,确保高效推进。本次检修计划于7月16日全面完成,时间紧、任务重。指挥部动态优化网络计划,每日召开进度协调会,统筹人力与物资调配。目前,循环水系统冲洗试压、蒸汽管网恢复等节点提前完成;气化炉按计划于12日已经开始升温,14日具备投料条件;705变换工段气密试验预计13日结束,随后立即转入801甲醇合成工段气密及催化剂活化,确保15日顺利投料,16日产出合格甲醇。
